Більшість проблем у розробці цифрових продуктів виникає не через слабких розробників і не через хибний вибір технологій. Найбільші складнощі виникають на стику процесів: там, де бізнес передає завдання команді, погоджує рішення, надає дані й доступи та врешті приймає результат. Якщо делікатні містки між виконавцями не прописані належним чином, проєкт втрачає темп навіть за сильної технічної реалізації.
Як уникнути такого сценарію? У цій статті ми розкажемо, як розподілити зони відповідальності між замовником і виконавцем, які ролі реально потрібні на проєкті, як побудувати комунікацію з розробниками та як контролювати результат, не втрачаючи глузд від мікроменеджменту.
Що таке команда проєкту та навіщо бізнесу розуміти її структуру
Команда проєкту – це група спеціалістів, зібраних під конкретну продуктову задачу з визначеними цілями, обсягом робіт та критеріями успіху. Її призначення – перетворити бізнес-цілі проєкту на працюючу систему: не просто написати код, а зафіксувати бізнес-логіку, узгодити її з реальними процесами компанії й довести до стану, у якому продукт можна експлуатувати та розвивати.
Саме тому структура проєктної команди – не внутрішня справа підрядника. Вона визначає, з ким бізнес говорить про пріоритети, хто відповідає за вимоги, а хто – за технічні ризики.

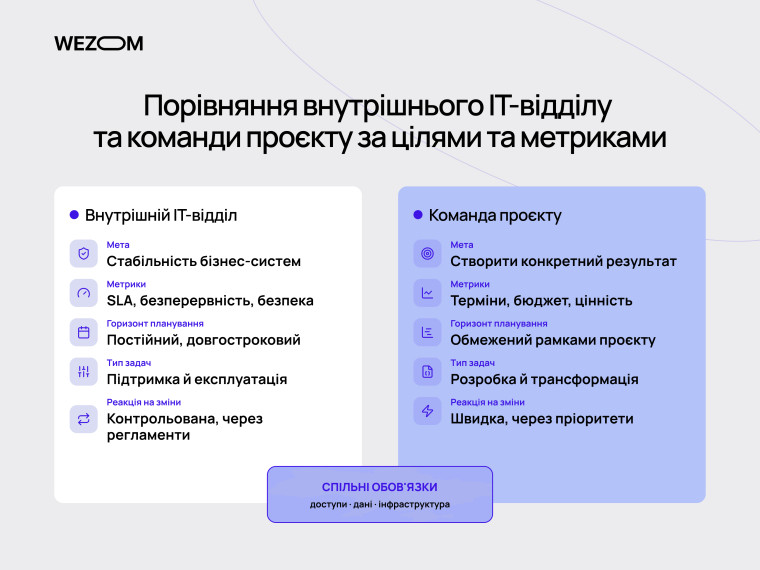

Чим команда проєкту відрізняється від внутрішнього IT-відділу
Внутрішній IT-відділ зазвичай працює в режимі сервісу: підтримує інфраструктуру, закриває заявки, обслуговує наявні системи. Його метрики – доступність, час реакції, стабільність. Команда проєкту працює в режимі створення: у неї є scope проєкту, roadmap продукту, обмежений час та фіксований результат.
Різниця не косметична. Сервісна модель погано витримує невизначеність, а проєктна – погано витримує постійні відволікання на операційні задачі. Коли компанія намагається зробити новий продукт силами відділу підтримки, найчастіше страждає саме проєкт: операційні інциденти завжди виглядають терміновішими за архітектурні рішення.
Від чого залежить склад команди
Склад залежить від трьох факторів: типу продукту, масштабу та складності інтеграцій. Простий маркетинговий сайт та B2B-портал із синхронізацією з ERP потребують різних наборів компетенцій. Чим більше зовнішніх систем, тим вагомішою стає роль аналітика й тим раніше потрібен буде DevOps. Чим більше у проєкті користувацьких сценаріїв, тим критичнішими стають UX-компетенції.
Ролі в команді проєкту: хто за що відповідає
Розуміння ролей потрібне бізнесу з практичної причини: щоб знати, кому адресувати питання. Питання про строки, поставлене розробнику, дає оцінку однієї задачі, а не проєкту. Питання про бізнес-логіку, поставлене менеджеру, повертається у вигляді переказу. Відтак варто хоча б в загальних рисах прописати зони відповідальності для ключових позицій.
Project Manager відповідає за строки, бюджет, ресурси та координацію робіт. Він планує спринти, керує залежностями між задачами, відстежує ризики й тримає баланс між обсягом, часом і якістю. Важливий нюанс: PM не є єдиною точкою ухвалення продуктових рішень. Коли пріоритети виставляє лише менеджер, без участі власника продукту (Product Owner) й провідних розробників, беклог швидко наповнюється задачами, зручними для планування, але не найціннішими для бізнесу. На практиці працює тристороння модель: пріоритет формують разом власник продукту, менеджер проєкту та технічні ліди – перший приносить бізнес-цінність, другий – реалістичність, треті – технічну послідовність.
Business Analyst перетворює бізнес-потреби на вимоги до продукту. Його результат – не «документ», а зафіксована логіка: сценарії використання, бізнес-правила, стани об'єктів, обробка виключень. Хороший аналітик витягує з бізнесу те, що останній вважає очевидним і тому не проговорює: правила округлення, поведінку при відсутності даних, порядок узгоджень, винятки для окремих категорій клієнтів.
Product Owner відповідає за цінність продукту й пріоритети. Він веде product backlog, вирішує, що має увійти у наступний реліз, і захищає продукт від перетворення на набір випадкових функцій. Ця роль стосується вибору напрямку проєкту, а не збору побажань.
UI/UX Designer відповідає за користувацькі сценарії, прототипи та інтерфейс. Прототип тут виконує ще одну функцію, яку бізнес часто недооцінює: він дешево виявляє протиріччя у вимогах. Логічна помилка, знайдена на прототипі, коштує години роботи дизайнера, тоді як проблема, знайдена вже після розробки, вимагає переробки бекенду.
Developers (розробники) реалізують функціонал: фронтенд, бекенд, мобільні застосунки, інтеграції. Та понад те, ці фахівці — джерело технічної експертизи щодо реалістичності рішень. Практика показує, що залучення провідних розробників до обговорення вимог перед стартом реалізації скорочує кількість переробок сильніше, ніж будь-яке подальше посилення контролю.
QA Engineer — експерт з тестування, що перевіряє відповідність продукту вимогам проєкту та стандартам якості. Ключове питання, яке бізнес має вирішити на старті: з якого етапу підключається тестування і яка потрібна кваліфікація тестувальника. Функціональне тестування B2B-порталу з розрахунками цін і тестування контентного сайту – це різні набори навичок і різна ціна помилки.
DevOps Engineer та інші технічні фахівці відповідають за інфраструктуру, середовища, CI/CD, моніторинг і стабільність системи. Їхня робота найменш помітна бізнесу, але лише до першого інциденту. Типова помилка: середовища для тестування, процедура відкату релізу й логування починають цікавити замовника лише після того, як продукт зупинився в проді.
Ролі з боку бізнесу та їхні зони відповідальності
Про це говорять не так часто, хоча саме тут ховається більшість затримок. Коли IT команда чекає на дані, погодження або доступ, простій оплачується так само, як і робота.
Project Sponsor – це особа, яка приймає стратегічні рішення, забезпечує бюджет і “політичну” підтримку проєкту в компанії. Спонсор потрібен не для звітів, а для розблокування процесів: коли проєкт вимагає змін у процесах суміжних підрозділів, без нього домовитися неможливо.
Business Owner або Product Owner з боку замовника – людина, яка щоденно приймає продуктові рішення й представляє бізнес для команди. Це не «контактна особа для листування», а роль з широкими повноваженнями затвердження вимог.
Subject Matter Experts – експерти з бізнес-процесів: логісти, бухгалтери, менеджери складу, юристи. Вони потрібні тому, що реальний процес майже ніколи не збігається з формально описаним. Аналітик може змоделювати документообіг за регламентом, але тільки практик скаже, що частина документів проходить обхідним шляхом – і саме ці випадки ламають автоматизацію.
Окремо варто зафіксувати відповідальність за постачання ресурсів. Дані для міграції, контент, доступи до наявних систем, тестові акаунти, погодження від суміжних відділів – усе це зона бізнесу. Тут корисне просте правило: кожен такий елемент має власника, дедлайн і статус, як звичайна задача в беклозі. Невидимі залежності – головна причина того, чому спринт закривається лише частково.
Найболючіше питання – хто приймає фінальне рішення, коли думки стейкхолдерів відрізняються. Відсутність відповіді на нього не робить конфлікт меншим, а просто переносить його в розробку: команда отримує суперечливі вимоги й реалізує компроміс, який не влаштовує нікого. Правило має бути зафіксоване до старту: конкретне ім'я, конкретний строк на рішення.
Принциповий момент: відповідальність за результат IT-проєкту не можна повністю передати підряднику. Виконавець відповідає за якість реалізації, архітектуру, строки й прозорість. Але за те, чи вирішує продукт бізнес-задачу, відповідає бізнес – бо тільки він володіє контекстом ринку, процесів та економіки. Аутсорсинг компетенцій можливий, але аутсорсинг відповідальності за цілі – ні.

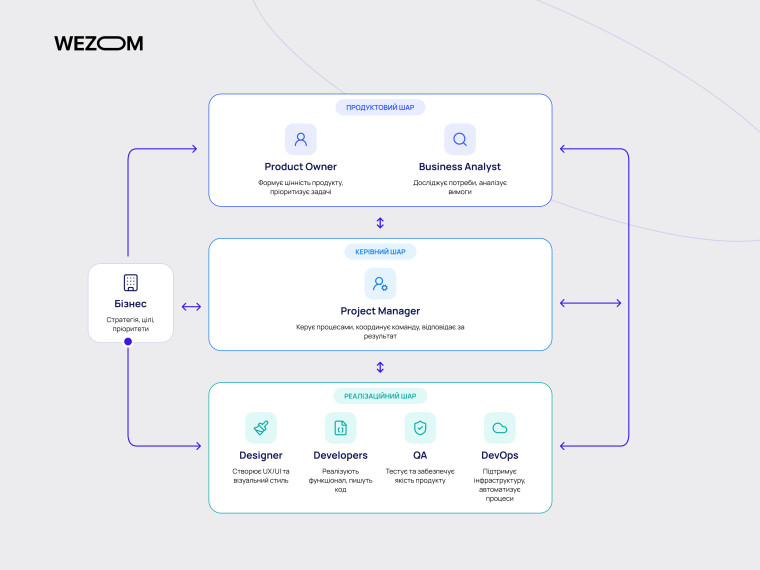

Взаємодія бізнесу з IT-командою: як побудувати ефективний процес
Продуктивна робота починається ще до старту розробки – з постановки бізнес-цілей у вимірюваному вигляді. Формулювання «Зробити більш зручний кабінет» не може вважатись ціллю проєкту. А от формула «Скоротити час оформлення повторного замовлення» – підійде, бо така ціль задає критерії успіху й дозволяє відсіювати функції, які на цю метрику не впливають.
Передавання вимог – окрема технічна дисципліна. Втрата бізнес-контексту відбувається не тому, що хтось погано слухає, а тому, що вимога передається у вигляді рішення, без причини. Разом із вимогою потрібно передавати увесь контекст: яку проблему вона закриває; хто нею користується; як часто; що станеться, якщо функції не буде. Ця інформація дозволяє команді пропонувати більше елегантні рішення тієї самої задачі.
Наступний елемент – єдиний канал комунікації та визначені відповідальні особи з обох сторін. Коли частина домовленостей живе в месенджері, частина – в листуванні, а частина – в усних дзвінках, реального стану вимог не може знати ніхто. Саме тому усі рішення на проєкті фіксуються в трекері й на сторінках проєктної документації, а месенджер використовується для оперативних питань, які потім переносяться в систему.
Регулярність зустрічей варто задати заздалегідь, а не за потребою. Робочий каркас для середнього проєкту виглядає так: щоденний короткий синк команди, щотижнева сесія роботи з беклогом, планування спринту, ретроспектива раз на спринт і демо для бізнесу після кожного спринту або принаймні раз на місяць. Демо тут – не просто презентація, а точка синхронізації очікувань: саме на ньому дешевше за все виявити, що бізнес уявляв функцію інакше.
Швидкість зворотного зв'язку від бізнесу безпосередньо впливає на темпи прогресу. Задача, яка чекає на погодження, не звільняє розробника – вона залишається в його контексті, а перемикання між контекстами коштує часу. Практичний підхід – домовитися про максимальний час реакції на запит (наприклад, один робочий день) і про правило дефолту – що робить команда, якщо відповіді немає у визначений строк.
Документування домовленостей – не бюрократія, а страховка від зміни складу учасників. Вимоги, рішення й причини їх ухвалення мають зберігатися в доступному для всіх сторін місці. Через півроку питання «чому тут усе зроблено саме так?» виникає майже гарантовано.

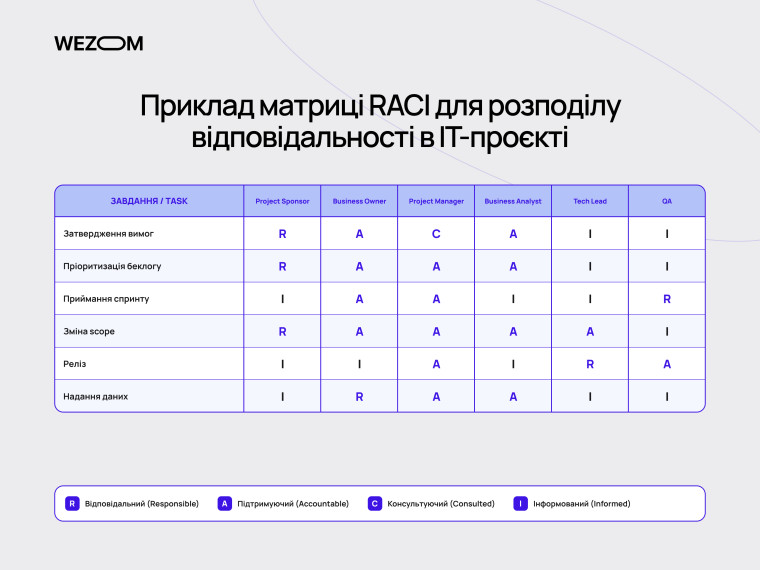

Управління відповідальністю: RACI та розподіл ролей
Те, що в теорії описують як управління іт проектами, на практиці зводиться до однієї речі: по кожному важливому рішенню має бути чітке розуміння — хто його готує, хто ухвалює, з ким консультуються й кого інформують. Матриця RACI формалізує цей принцип: Responsible – виконує, Accountable – відповідає за результат і має право фінального слова, Consulted – дає експертну думку, Informed – отримує інформацію.
Найчастіша помилка при використанні RACI – кілька сторін Accountable на одне рішення. Це не подвійна надійність, а гарантована затримка. На кожен рядок матриці має бути рівно один Accountable.
Базовий розподіл виглядає так. За scope проєкту відповідає бізнес, за реалістичність оцінок – команда. За строки відповідає менеджер проєкту, але за умови стабільного scope й своєчасних погоджень. За бюджет – спонсор. При тому відповідальність за загальну якість дійсно розподілена між сторонами: команда відповідає за технічну частину, бізнес —за повноту й коректність вимог і acceptance criteria. Функціонал і пріоритети затверджує власник продукту з боку замовника.
Зони відповідальності потрібно визначати до старту, на етапі discovery. Мінімальний набір домовленостей: хто затверджує вимоги, хто приймає результат спринту, хто відповідає за дані й доступи, хто вирішує суперечливі питання, який порядок роботи зі змінами й хто оплачує зміну scope. П'ятнадцять рядків такої таблиці економлять тижні.
Окремо розглядаються задачі на межі відповідальності: наповнення контентом, налаштування довідників, чистка даних перед міграцією, навчання персоналу, узгодження з зовнішніми постачальниками. Вони мають властивість залишатися без власника, поки не стануть блокером. Якщо задача не має явного власника, вона за замовчуванням належить бізнесу, а команда лише допомагає технічно.
Як бізнесу правильно ставити завдання IT-команді
Найважливіше пам’ятати: бізнес передає задачу, а не готове технічне рішення. Формулювання «додайте кнопку експорту в Excel» закриває шлях до більш ефективних варіантів. Формулювання «менеджери щодня вручну зводять звіт за замовленнями й витрачають на це годину» дозволяє команді запропонувати автоматичний звіт, дашборд або взагалі змінити процес.
Далі корисно розрізняти три рівні вимог. Бізнес-вимоги описують мету й обмеження. Функціональні вимоги описують поведінку системи в конкретних сценаріях. Технічні вимоги фіксують обмеження середовища, інтеграцій та безпеки. Acceptance criteria описують перевірювані умови, за яких задача вважається виконаною. Формат, який добре працює на практиці: короткий опис контексту, user story й перелік acceptance criteria, включно з негативними сценаріями – що система робить при некоректних даних, недоступності зовнішнього сервісу, конфлікті прав доступу. Саме негативні сценарії найчастіше пропускають, і саме вони дають найдорожчі дефекти.
Пріоритизація завдань має спиратися на бізнес-цінність, а не на порядок надходження побажань. Мінімальна дисциплінa будується так: для кожної функції – вплив на цільову метрику, кількість користувачів, які нею скористаються, і ціна відмови. Функція, що потрібна одному підрозділу раз на квартал, майже завжди програє функції, яка щодня економить час десяткам людей.
Формулювання «зробіть як у конкурента» не працює, тому що передає інтерфейс, але не логіку. За візуально простим екраном конкурента можуть стояти інша модель даних, інші правила ціноутворення, інші інтеграції та значно більший бюджет. Референс може бути корисний як ілюстрація очікування, але не як специфікація.
Зміни вимог після старту неминучі. І питання полягає не в тому, як їх уникнути, а в тому, як зробити їх керованими. Робочий механізм управління змінами: кожна з них оцінюється у впливі на строки, бюджет і суміжний функціонал, а потім свідомо приймається або відкладається з фіксацією в беклозі. Найгірший сценарій – зміни, які просуваються в обхід процесу, у вигляді усних прохань до розробника. Вони не оцінюються, не документуються й тихо руйнують план спринту.
Комунікація в IT-команді та з бізнесом: типові проблеми
Існує ціла низка типових складнощів, що часто спостерігаються в абсолютно різних проєктах та індустріях.
Занадто багато людей приймають рішення
Коли вимогу може змінити будь-хто з п'яти керівників, команда отримує суперечливі вказівки й витрачає час на з'ясування, чия ж версія актуальна.
Відсутність єдиного представника бізнесу
Без ролі, яка агрегує позицію компанії, узгодження суперечностей перекладається на менеджера підрядника – людину, у якої найменше повноважень усередині організації замовника.
Повільні погодження
Кожен день очікування на рішення – це не пауза, а зростання ризику: контекст втрачається, залежні задачі зсуваються, ресурси перерозподіляються.
Різне розуміння цілей
Бізнес думає про частку ринку, команда – про технічну задачу зі спринту. Без регулярного повторення цілей це розходження накопичується й проявляється на демо.
Неконтрольоване розширення scope
Scope creep рідко приходить широкими кроками. Він формується з десятків «маленьких доробок», кожна з яких сама по собі виглядає незначною. Тому фіксувати варто не лише великі зміни, а й дрібні – хоча б для того, щоб бачити сукупний обсяг.
Варто також враховувати ситуацію, що формується за межами IT-команди. Якщо розробники стабільно закривають спринти, але результат не влаштовує бізнес, причина зазвичай в організації процесів на стороні замовника: немає власника продукту, немає доступу до експертів, немає рішення щодо суперечностей. Технічними засобами це не лікується.
Як контролювати IT-проєкт без мікроменеджменту
Контроль IT-проєкту працює тоді, коли бізнес дивиться на результат, а не на активність.
Метрики, які варто відстежувати: обсяг запланованого й фактично прийнятого функціоналу за спринт, стабільність цього співвідношення в часі, кількість дефектів, знайдених після приймання, час від постановки задачі до виходу в прод, а також кількість і причини змін scope. Останнє особливо показове: якщо в кожному спринті scope змінюється, проблема криється в управлінні вимогами, а не в швидкості розробки.
Робочий набір інструментів прозорості – milestones, roadmap продукту, актуальний product backlog і статуси задач у трекері. Бізнесу не потрібен доступ до кожного коміту, але потрібен доступ до трекера й документації: це знімає більшість питань без окремих зустрічей.
Періодичність звітів залежить від тривалості спринту. Для двотижневих спринтів достатньо звіту за спринт плюс демо. Щоденні звіти про статус для бізнесу практично завжди означають, що довіру до процесу втрачено, і ця проблема вирішується не звітами.
Важливо розуміти, чому кількість написаного коду або закритих задач не показує бізнес-результату. Двадцять закритих технічних задач можуть не змінити жодної метрики продукту, а одна зміна в логіці розрахунків – змінити конверсію. Тому оцінювати результат треба через досягнення цілей продукту: чи змінилася цільова метрика, чи скоротився час виконання процесу, чи зменшилася кількість ручних операцій. Такі цілі варто фіксувати на старті – інакше через рік проєкт нічим буде міряти.

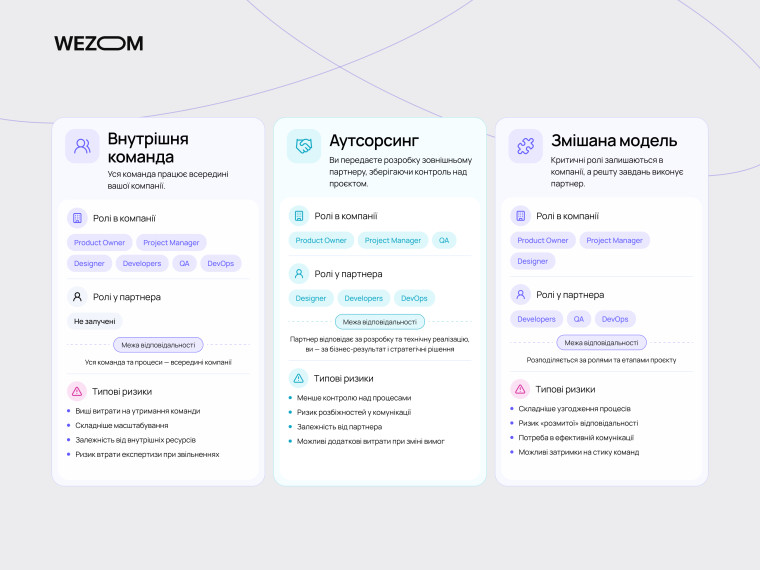

Внутрішня IT-команда, аутсорсинг чи змішана модель
Модель співпраці змінює не перелік ролей, а те, хто їх виконує.
З внутрішньою командою бізнес отримує повний контроль і глибоке знання процесів, але бере на себе весь менеджмент: наймання, розвиток компетенцій, планування завантаження, утримання спеціалістів. Типові ризики – вузька експертиза й залежність від окремих людей.
При роботі з IT-аутсорсингом критично важливі три речі: визначений власник продукту з боку бізнесу, узгоджений формат документації та прозорий процес приймання. Якщо цих елементів немає, підрядник змушений здогадуватися про пріоритети, і жоден рівень технічної експертизи це не компенсує.
Змішана модель – власні спеціалісти плюс зовнішній технологічний партнер – найчастіше найпрактичніша для середнього бізнесу: внутрішня сторона тримає бізнес-контекст і приймання, зовнішня приносить компетенції, яких немає в штаті. Тут головна вимога – чіткий поділ зон відповідальності за компонентами системи, а не за посадами. Розмита межа між «нашими» й «їхніми» задачами створює ситуації, у яких дефект не має власника.
Вибір моделі залежить від двох факторів: наявності управлінських компетенцій усередині компанії й масштабу проєкту. Якщо в бізнесі немає людини, здатної володіти продуктом, аутсорсинг розробки не дасть очікуваного результату – цю роль потрібно закрити першою.
FAQ
Хто має входити до IT-команди для запуску нового цифрового продукту?
Для нового продукту мінімальний склад – власник продукту, бізнес-аналітик, дизайнер, фронтенд- і бекенд-розробники, QA-інженер і менеджер проєкту. DevOps підключається щонайменше на етапі налаштування середовищ і релізного процесу. Якщо продукт передбачає інтеграції з наявними системами, аналітик також потрібен ще до старту розробки: без опису потоків даних оцінки будуть неточними.
Чи потрібен бізнесу власний Project Manager при роботі з IT-підрядником?
Власний менеджер проєкту не обов'язковий, але потрібна людина з повноваженнями приймати продуктові рішення й забезпечувати ресурси на стороні бізнесу. Дублювати менеджмент розробки не варто – це створює два центри планування. Натомість корисно закріпити роль власника продукту, яка відповідає за пріоритети та приймання результату.
Хто відповідає за помилки, якщо бізнес погодив вимоги, а команда реалізувала їх неправильно?
Якщо реалізація не відповідає узгодженим вимогам і acceptance criteria, це дефект, і його виправлення – зона підрядника. Якщо вимоги були неповними або суперечливими, а реалізація формально їм відповідає, це зміна, і вона оцінюється окремо. Саме тому acceptance criteria варто прописувати детально, включно з поведінкою системи в нестандартних ситуаціях.
Скільки представників бізнесу повинні напряму комунікувати з командою розробки?
Оптимально – один основний представник із правом рішень і кілька експертів, яких залучають за окремими напрямками. Такий підхід не обмежує доступ до знань, але прибирає суперечливі вказівки. Експерти дають інформацію, представник бізнесу ухвалює рішення й фіксує його.
Чи може одна людина поєднувати ролі Product Owner і Business Analyst?
Для невеликого продукту – так, і це поширена практика. Проблема виникає з масштабом: власник продукту працює зі стратегією й пріоритетами, аналітик – із деталізацією вимог. Це різні режими мислення й різне навантаження. Якщо деталізація вимог систематично затримує планування (або навпаки), ці ролі час розділяти.
Як зрозуміти, що IT-команда працює ефективно?
Ознаки здорового процесу: план спринту виконується стабільно й передбачувано, кількість дефектів після приймання не зростає, команда сама повідомляє про ризики до того, як вони стають проблемами, а оцінки не розходяться з фактом у кілька разів. І головне – цільові метрики продукту рухаються в потрібному напрямку.
Коли варто змінювати структуру або склад команди проєкту?
Коли змінюється характер робіт. Перехід від запуску до розвитку зменшує потребу в дизайні й збільшує – у підтримці та аналітиці даних. Поява нових інтеграцій вимагає посилення аналітики, зростання навантаження – DevOps і моніторингу. Перегляд складу команди раз на квартал разом із roadmap продукту – достатня періодичність для більшості проєктів.
