Как бизнесу эффективно работать с IT-командой: роли, ответственность и правила взаимодействия

16.09.2026
333
0

Большинство проблем при разработке цифровых продуктов возникает не из-за слабых разработчиков и не из-за ошибочного выбора технологий. Наибольшие сложности возникают на стыке процессов: там, где бизнес передает задачи команде, согласовывает решения, предоставляет данные и доступы и, в конечном итоге, принимает результат. Если деликатные мостки между исполнителями не прописаны должным образом, проект теряет темп даже при сильной технической реализации.

Обсудить проект
Заполните личные данные.
Phone
Нажимая на кнопку “Отправить”, вы даете согласие на обработку личных данных. Подробнее
Шаг 1 из 2

Как избежать такого сценария? В этой статье мы расскажем, как распределить зоны ответственности между заказчиком и исполнителем, какие роли действительно нужны в проекте, как построить коммуникацию с разработчиками и как контролировать результат, не сходя с ума от микроменеджмента.

Что такое команда проекта и зачем бизнесу понимать её структуру

Проектная команда — это группа специалистов, собранных для решения конкретной продуктовой задачи с определёнными целями, объёмом работ и критериями успеха. Её назначение — превратить бизнес-цели проекта в работающую систему: не просто написать код, а зафиксировать бизнес-логику, согласовать её с реальными процессами компании и довести до состояния, в котором продукт можно эксплуатировать и развивать.

Именно поэтому структура команды проекта — не внутреннее дело подрядчика. Она определяет, с кем бизнес обсуждает приоритеты, кто отвечает за требования, а кто — за технические риски.

Чем проектная команда отличается от внутреннего IT-отдела

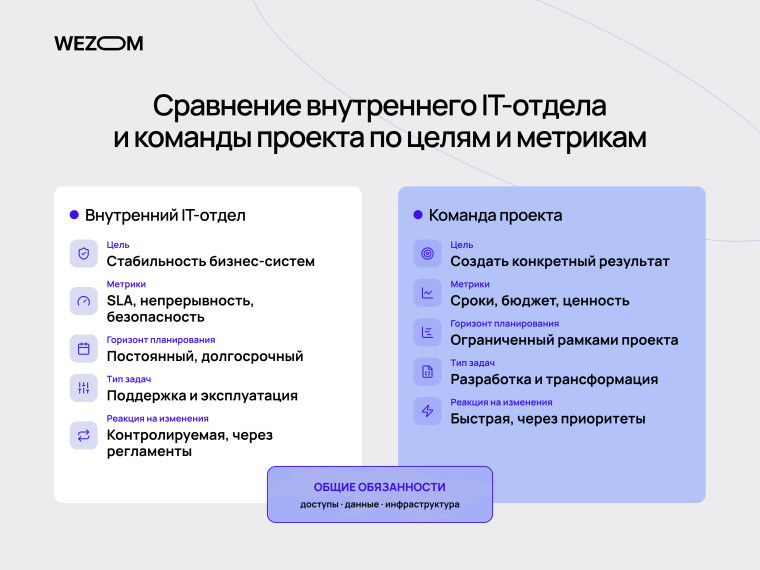

Сравнение внутреннего IT-отдела и команды проекта по целям, метрикам, задачам и реакции на изменения

Внутренний IТ-отдел зачастую работает в режиме обслуживания: поддерживает инфраструктуру, закрывает заявки, обслуживает существующие системы. Его метрики — доступность, время реакции, стабильность. Проектная команда работает в режиме создания: у неё есть scope проекта, roadmap продукта, ограниченное время и фиксированный результат.

Разница не косметическая. Сервисная модель плохо переносит неопределённость, а проектная — плохо переносит постоянные отвлечения на операционные задачи. Когда компания пытается создать новый продукт силами отдела поддержки, чаще всего страдает именно проект: операционные инциденты всегда кажутся более срочными, чем архитектурные решения.

От чего зависит состав команды

Состав зависит от трёх факторов: типа продукта, масштаба и сложности интеграций. Простой маркетинговый сайт и B2B-портал с синхронизацией под ERP требуют разных наборов компетенций. Чем больше внешних систем, тем более весомой становится роль аналитика и тем раньше потребуется DevOps. Чем больше в проекте пользовательских сценариев, тем важнее становятся UX-компетенции.

Роли в команде проекта: кто за что отвечает

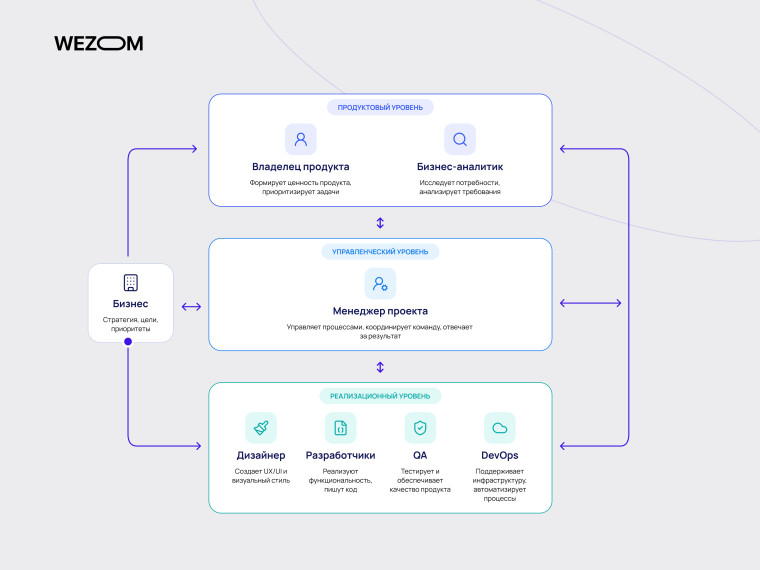

Взаимодействие бизнеса с IT-командой и роли Product Owner, Business Analyst, Project Manager, разработчиков, QA и DevOps

Понимание ролей необходимо бизнесу по практической причине: чтобы знать, кому адресовать вопросы. Вопрос о сроках, заданный разработчику, дает оценку одной задачи, а не проекта. Вопрос о бизнес-логике, заданный менеджеру, возвращается в виде пересказа. Поэтому стоит хотя бы в общих чертах прописать зоны ответственности для ключевых позиций.

Project Manager отвечает за сроки, бюджет, ресурсы и координацию работ. Он планирует спринты, управляет зависимостями между задачами, отслеживает риски и поддерживает баланс между объемом, временем и качеством. Важный нюанс: PM не является единственной инстанцией, принимающей решения по продукту. Когда приоритеты устанавливает только менеджер, без участия владельца продукта (Product Owner) и ведущих разработчиков, бэклог быстро наполняется задачами, которые удобны для планирования, но представляют не самую высокую ценность для бизнеса. На практике работает трехсторонняя модель: приоритет формируют совместно владелец продукта, менеджер проекта и технические лиды — первый привносит бизнес-ценность, второй — реалистичность, третьи — техническую последовательность.

Business Analyst преобразует бизнес-потребности в требования к продукту. Его результат — не «документ», а фиксированная логика: сценарии использования, бизнес-правила, состояния объектов, обработка исключений. Хороший аналитик извлекает из бизнеса то, что последний считает очевидным и поэтому не озвучивает: правила округления, поведение при отсутствии данных, порядок согласований, исключения для отдельных категорий клиентов.

Product Owner отвечает за ценность продукта и приоритеты. Он ведёт product backlog, решает, что должно войти в следующий релиз и защищает продукт от превращения в набор случайных функций. Эта роль касается выбора направления проекта, а не сбора пожеланий.

UI/UX-дизайнер отвечает за пользовательские сценарии, прототипы и интерфейс. Прототип здесь выполняет ещё одну функцию, которую бизнес часто недооценивает: он позволяет недорого выявлять противоречия в требованиях. Логическая ошибка, обнаруженная на прототипе, обходится в час работы дизайнера, тогда как проблема, обнаруженная уже после разработки, требует переработки бэкенда.

Developers (разработчики) реализуют функционал: фронтенд, бэкенд, мобильные приложения, интеграции. Более того, эти специалисты — источник технической экспертизы в вопросах реалистичности решений. Практика показывает, что привлечение ведущих разработчиков к обсуждению требований перед началом реализации сокращает количество доработок в большей степени, чем любое последующее усиление контроля.

QA Engineer — эксперт по тестированию, который проверяет соответствие продукта требованиям проекта и стандартам качества. Ключевой вопрос, который бизнес должен решить на старте: с какого этапа подключается тестирование и какая квалификация тестировщика потребуется. Функциональное тестирование B2B-портала с расчетом цен и тестирование контентного сайта — это разные наборы навыков и разная цена ошибки.

DevOps-Engineer и другие технические специалисты отвечают за инфраструктуру, среды, CI/CD, мониторинг и стабильность системы. Их работа наименее заметна для бизнеса, но только до первого инцидента. Типичная ошибка: среды для тестирования, процедура отката релиза и ведение журналов начинают интересовать заказчика только после того, как продукт остановился в проде.

Роли со стороны бизнеса и их зоны ответственности

Об этом говорят не так часто, хотя именно здесь кроется большинство задержек. Когда IT-команда ждёт данных, согласования или доступа, простой оплачивается так же, как и работа.

Project Sponsor — это лицо, которое принимает стратегические решения, обеспечивает бюджет и «политическую» поддержку проекта в компании. Спонсор нужен не для отчетов, а для разблокировки процессов: когда проект требует изменений в процессах смежных подразделений, без него договориться невозможно.

Business Owner или Product Owner со стороны заказчика — человек, который ежедневно принимает решения по продукту и представляет бизнес перед командой. Это не «контакт для переписки», а роль с широкими полномочиями по утверждению требований.

Subject Matter Experts — эксперты по бизнес-процессам: логисты, бухгалтеры, менеджеры склада, юристы. Они нужны потому, что реальный процесс почти никогда не совпадает с формально описанным. Аналитик может смоделировать документооборот по регламенту, но только практик скажет, что часть документов проходит в обход — и именно эти случаи нарушают автоматизацию.

Отдельно стоит зафиксировать ответственность за предоставление ресурсов. Данные для миграции, контент, доступы к существующим системам, тестовые аккаунты, согласования от смежных отделов — всё это зона бизнеса. Здесь полезно простое правило: каждый такой элемент должен иметь владельца, дедлайн и статус, как обычная задача в бэклоге. Невидимые зависимости — главная причина того, почему спринт закрывается лишь частично.

Самый болезненный вопрос — кто принимает окончательное решение, когда мнения стейкхолдеров расходятся. Отсутствие ответа на него не уменьшает конфликт, а просто переносит его в разработку: команда получает противоречивые требования и реализует компромисс, который не устраивает никого. Правило должно быть зафиксировано до старта: конкретное имя, конкретный срок для принятия решения.

Принципиальный момент: ответственность за результат IT-проекта нельзя полностью передать подрядчику. Исполнитель отвечает за качество реализации, архитектуру, сроки и прозрачность. Но за то, решает ли продукт бизнес-задачу, отвечает бизнес — ведь только он владеет контекстом рынка, процессов и экономики. Аутсорсинг компетенций возможен, но аутсорсинг ответственности за цели — нет.

Взаимодействие бизнеса с IT-командой: как построить эффективный процесс

Продуктивная работа начинается ещё до старта разработки — с постановки бизнес-целей в измеримом виде. Формулировка «Сделать более удобный личный кабинет» не может считаться целью проекта. А вот формулировка «Сократить время оформления повторного заказа» — подойдет, потому что такая цель задает критерии успеха и позволяет отсеивать функции, которые на эту метрику не влияют.

Передача требований — отдельная техническая дисциплина. Потеря бизнес-контекста происходит не потому, что кто-то плохо слушает, а потому, что требование передается в виде решения, без обоснования. Вместе с требованием нужно передавать весь контекст: какую проблему оно решает; кто им пользуется; как часто; что произойдет, если функции не будет. Эта информация позволяет команде предлагать более элегантные решения той же задачи.

Следующий элемент — единый канал коммуникации и четкие ответственные лица с обеих сторон. Когда часть договоренностей находится в мессенджере, часть — в переписке, а часть — в устных разговорах, реального состояния требований не может знать никто. Именно поэтому все решения по проекту фиксируются в трекере и на страницах проектной документации, а мессенджер используется для оперативных вопросов, которые затем переносятся в систему.

Регулярность встреч стоит определить заранее, а не по мере необходимости. Рабочий каркас для среднего проекта выглядит так: ежедневный короткий синк команды, еженедельная сессия работы с бэклогом, планирование спринта, ретроспектива раз в спринт и демо для бизнеса после каждого спринта, или, по крайней мере, раз в месяц. Демо здесь — не просто презентация, а точка синхронизации ожиданий: именно на нём проще всего обнаружить, что бизнес представлял функцию иначе.

Скорость обратной связи от бизнеса напрямую влияет на темпы прогресса. Задача, ожидающая согласования, не освобождает разработчика — она остается в его контексте, а переключение между контекстами отнимает время. Практичный подход — договориться о максимальном времени реакции на запрос (например, один рабочий день) и о правиле по умолчанию — что делает команда, если ответа нет в установленный срок.

Документирование договоренностей — это не бюрократия, а страховка на случай смены состава участников. Требования, решения и причины их принятия должны храниться в доступном для всех сторон месте. Через полгода вопрос «почему здесь всё сделано именно так?» возникает почти гарантированно.

Управление ответственностью: RACI и распределение ролей

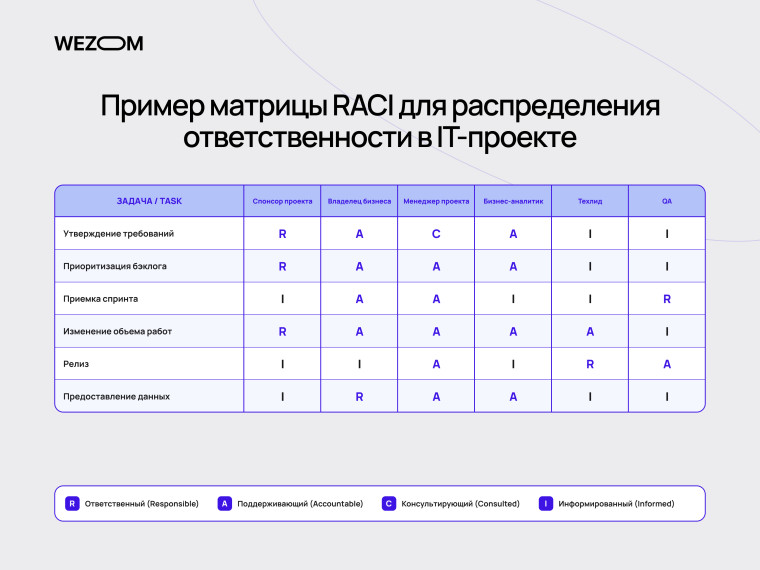

Матрица RACI для управления IT-проектами и распределения ответственности между ролями команды проекта

То, что в теории описывают как управление IT-проектами, на практике сводится к одному: по каждому важному решению должно быть четкое понимание — кто его готовит, кто принимает, с кем консультируются и кого информируют. Матрица RACI формализует этот принцип: Responsible — выполняет, Accountable — отвечает за результат и имеет право последнего слова, Consulted — дает экспертное мнение, Informed — получает информацию.

Самая частая ошибка при использовании RACI — несколько сторон Accountable, на одно решение. Это не двойная надежность, а гарантированная задержка. На каждую строку матрицы должен приходиться ровно один ответственный за результат (Accountable).

Базовое распределение выглядит следующим образом. За scope проекта отвечает бизнес, за реалистичность оценок — команда. За сроки отвечает менеджер проекта, но при условии стабильного scope и своевременных согласований. За бюджет — спонсор. При этом ответственность за общее качество действительно распределена между сторонами: команда отвечает за техническую часть, бизнес — за полноту и корректность требований и критериев приемки. Функционал и приоритеты утверждает владелец продукта со стороны заказчика.

Зоны ответственности нужно определять до старта, на этапе discovery. Минимальный набор договоренностей: кто утверждает требования, кто принимает результат спринта, кто отвечает за данные и доступы, кто решает спорные вопросы, каков порядок работы с изменениями и кто оплачивает изменение scope. Пятнадцать строк такой таблицы экономят недели.

Отдельно рассматриваются задачи на границе ответственности: наполнение контентом, настройка справочников, очистка данных перед миграцией, обучение персонала, согласование с внешними поставщиками. Они имеют свойство оставаться без ответственного, пока не станут препятствием. Если у задачи нет явного ответственного, она по умолчанию принадлежит бизнесу, а команда лишь оказывает техническую помощь.

Как бизнесу правильно ставить задачи перед IT-командой

Важнее всего помнить: бизнес передает задачу, а не готовое техническое решение. Формулировка «добавьте кнопку экспорта в Excel» закрывает путь к более эффективным вариантам. Формулировка «менеджеры ежедневно вручную составляют отчет по заказам и тратят на это час» позволяет команде предложить автоматический отчет, дашборд или вообще изменить процесс.

Далее полезно различать три уровня требований. Бизнес-требования описывают цель и ограничения. Функциональные требования описывают поведение системы в конкретных сценариях. Технические требования фиксируют ограничения среды, интеграций и безопасности. Acceptance criteria описывают проверяемые условия, при которых задача считается выполненной. Формат, который хорошо работает на практике: краткое описание контекста, user story и перечень acceptance criteria, включая негативные сценарии — что делает система при некорректных данных, недоступности внешнего сервиса, конфликте прав доступа. Именно негативные сценарии чаще всего упускают, и именно они приводят к самым дорогостоящим дефектам.

Приоритезация задач должна опираться на бизнес-ценность, а не на порядок поступления пожеланий. Минимальная дисциплина строится так: для каждой функции — влияние на целевую метрику, количество пользователей, которые ею воспользуются, и цена отказа. Функция, нужная одному подразделению раз в квартал, почти всегда проигрывает функции, которая ежедневно экономит время десяткам людей.

Формулировка «сделайте как у конкурента» не работает, потому что передает интерфейс, но не логику. За визуально простым экраном конкурента могут стоять иная модель данных, иные правила ценообразования, иные интеграции и значительно больший бюджет. Референс может быть полезен как иллюстрация ожиданий, но не как спецификация.

Изменения требований после старта неизбежны. И вопрос заключается не в том, как их избежать, а в том, как сделать их управляемыми. Рабочий механизм управления изменениями: каждое из них оценивается с точки зрения влияния на сроки, бюджет и смежный функционал, а затем осознанно принимается или откладывается с фиксацией в бэклоге. Худший сценарий — изменения, которые продвигаются в обход процесса в виде устных просьб к разработчику. Они не оцениваются, не документируются и незаметно разрушают план спринта.

Коммуникация в IT-команде и с бизнесом: типичные проблемы

Существует целый ряд типичных сложностей, которые часто наблюдаются в совершенно разных проектах и отраслях.

Слишком много людей принимают решения

Когда требование может изменить любой из пяти руководителей, команда получает противоречивые указания и тратит время на выяснение, чья же версия актуальна.

Отсутствие единого представителя бизнеса

Без роли, которая обобщает позицию компании, урегулирование противоречий ложится на менеджера подрядчика — человека, у которого меньше всего полномочий внутри организации заказчика.

Медленные согласования

Каждый день ожидания решения — это не пауза, а рост риска: контекст теряется, зависимые задачи сдвигаются, ресурсы перераспределяются.

Разное понимание целей

Бизнес думает о доле рынка, команда — о технической задаче из спринта. Без регулярного повторения целей это расхождение накапливается и проявляется на демо.

Неконтролируемое расширение scope

Scope creep редко приходит широкими шагами. Он формируется из десятков «небольших доработок», каждая из которых сама по себе выглядит незначительной. Поэтому фиксировать стоит не только крупные изменения, но и мелкие — хотя бы для того, чтобы видеть совокупный объем.

Стоит также учитывать ситуацию, которая складывается за пределами IT-команды. Если разработчики стабильно закрывают спринты, но результат не устраивает бизнес, причина обычно кроется в организации процессов со стороны заказчика: нет владельца продукта, нет доступа к экспертам, нет решения по поводу противоречий. Техническими средствами это не исправляется.

Как контролировать IТ-проект без микроменеджмента

Контроль над IТ-проектом работает тогда, когда бизнес ориентируется на результат, а не на активность.

Метрики, которые стоит отслеживать: объем запланированного и фактически принятого функционала за спринт, стабильность этого соотношения во времени, количество дефектов, обнаруженных после приемки, время от постановки задачи до выхода в производственную среду, а также количество и причины изменений scope. Последнее особенно показательно: если в каждом спринте scope меняется, проблема кроется в управлении требованиями, а не в скорости разработки.

Рабочий набор инструментов прозрачности — milestones, roadmap продукта, актуальный product backlog и статусы задач в трекере. Бизнесу не нужен доступ к каждому коммиту, но нужен доступ к трекеру и документации: это снимает большинство вопросов без отдельных встреч.

Периодичность отчетов зависит от продолжительности спринта. Для двухнедельных спринтов достаточно отчета за спринт плюс демо. Ежедневные отчеты о статусе для бизнеса практически всегда означают, что доверие к процессу утрачено, и эта проблема решается не отчетами.

Важно понимать, почему количество написанного кода или закрытых задач не отражает бизнес-результата. Двадцать закрытых технических задач могут не изменить ни одной метрики продукта, а одно изменение в логике расчётов — поменять конверсию. Поэтому оценивать результат нужно через достижение целей продукта: изменилась ли целевая метрика, сократилось ли время выполнения процесса, уменьшилось ли количество ручных операций. Такие цели стоит фиксировать на старте — иначе через год проект нечем будет измерить.

Внутренняя IT-команда, аутсорсинг или смешанная модель

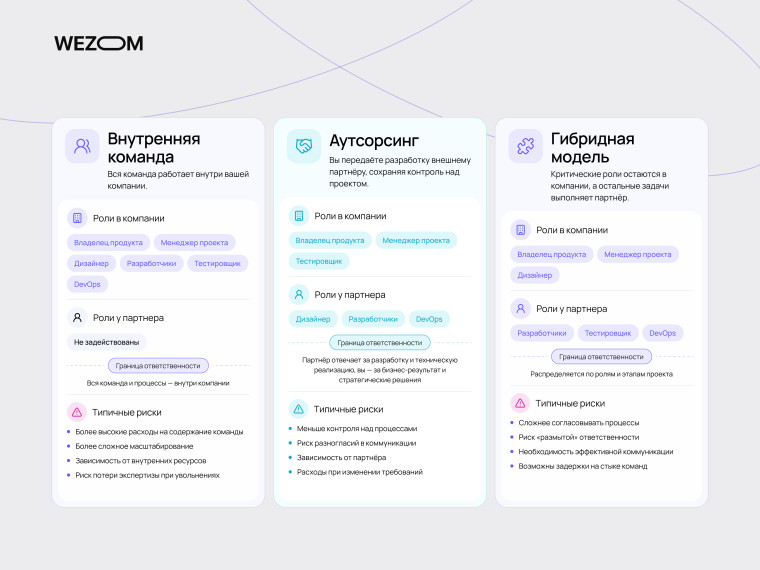

Модели IT-команды: внутренняя команда, аутсорсинг и смешанный формат с распределением ролей и ответственности

Модель сотрудничества меняет не перечень ролей, а то, кто их выполняет.

С внутренней командой бизнес получает полный контроль и глубокое понимание процессов, но берет на себя весь менеджмент: найм, развитие компетенций, планирование нагрузки, удержание специалистов. Типичные риски — узкая экспертиза и зависимость от отдельных людей.

При работе с IT-аутсорсингом критически важны три вещи: четко обозначенный владелец продукта со стороны бизнеса, согласованный формат документации и прозрачный процесс приёмки. Если этих элементов нет, подрядчик вынужден догадываться о приоритетах, и никакой уровень технической экспертизы это не компенсирует.

Смешанная модель — собственные специалисты плюс внешний технологический партнер — чаще всего является наиболее практичной для среднего бизнеса: внутренняя сторона отвечает за бизнес-контекст и приемку, внешняя привносит компетенции, которых нет в штате. Здесь главное требование — четкое разделение зон ответственности по компонентам системы, а не по должностям. Размытая граница между «нашими» и «их» задачами создает ситуации, в которых дефект не имеет владельца.

Выбор модели зависит от двух факторов: наличия управленческих компетенций внутри компании и масштаба проекта. Если в бизнесе нет человека, способного владеть продуктом, аутсорсинг разработки не даст ожидаемого результата — эту роль нужно закрыть в первую очередь.

FAQ

Кто должен входить в IT-команду для запуска нового цифрового продукта?

Для нового продукта минимальный состав — владелец продукта, бизнес-аналитик, дизайнер, фронтенд- и бэкенд-разработчики, QA-инженер и менеджер проекта. DevOps подключается как минимум на этапе настройки сред и релизного процесса. Если продукт предполагает интеграцию с существующими системами, аналитик также нужен ещё до начала разработки: без описания потоков данных оценки будут неточными.

Нужен ли бизнесу собственный Project Manager при работе с IT-подрядчиком?

Собственный менеджер проекта не обязателен, но нужен человек, уполномоченный принимать решения по продукту и обеспечивать ресурсы со стороны бизнеса. Дублировать менеджмент разработки не стоит — это создает два центра планирования. Зато полезно закрепить роль владельца продукта, который отвечает за приоритеты и приемку результата.

Кто отвечает за ошибки, если бизнес согласовал требования, а команда реализовала их неверно?

Если реализация не соответствует согласованным требованиям и критериям приемки (acceptance criteria), это дефект, и его исправление — обязанность подрядчика. Если требования были неполными или противоречивыми, а реализация формально им соответствует, это изменение, и оно оценивается отдельно. Именно поэтому критерии приемки следует прописывать подробно, включая поведение системы в нестандартных ситуациях.

Сколько представителей бизнеса должны напрямую взаимодействовать с командой разработчиков?

Оптимально — один основной представитель с правом принятия решений и несколько экспертов, которых привлекают по отдельным направлениям. Такой подход не ограничивает доступ к знаниям, но устраняет противоречивые указания. Эксперты предоставляют информацию, представитель бизнеса принимает решение и фиксирует его.

Может ли один человек совмещать роли Product Owner и Business Analyst?

Для небольшого продукта — да, и это распространенная практика. Проблема возникает с ростом масштаба: владелец продукта работает со стратегией и приоритетами, аналитик — с детализацией требований. Это разные режимы мышления и разная нагрузка. Если детализация требований систематически задерживает планирование (или наоборот), эти роли пора разделить.

Как понять, что IT-команда работает эффективно?

Признаки здорового процесса: план спринта выполняется стабильно и предсказуемо, количество дефектов после приёмки не растёт, команда сама сообщает о рисках до того, как они становятся проблемами, а оценки не расходятся с фактом в несколько раз. И главное — целевые метрики продукта движутся в нужном направлении.

Когда стоит менять структуру или состав проектной команды?

Когда меняется характер работ. Переход от запуска к развитию снижает потребность в дизайне и увеличивает — в поддержке и аналитике данных. Появление новых интеграций требует усиления аналитики, рост нагрузки — DevOps и мониторинга. Пересмотр состава команды раз в квартал вместе с roadmap продукта — достаточная периодичность для большинства проектов.

Евгений
Про автора
Евгений
CBDO
9
Отвечает за выход на новые рынки, стратегические партнёрства и формирование проектов на стыке бизнеса и технологий. Вывел компанию на новые сегменты в США и Европе, увеличил средний чек и количество стратегических сделок. Запустил 44+ решений в логистике, девелопменте, e-commerce и энергетике. Умеет точно считывать потребности клиентов и выстраивать эффективные модели сотрудничества.
Больше статей от автора
Как вам статья?
Обсудить проект
Заполните личные данные.
Phone
Нажимая на кнопку “Отправить”, вы даете согласие на обработку личных данных. Подробнее
Шаг 1 из 2
Комментарии
(0)
Будьте первыми, кто оставит комментарий
have questions image
Остались вопросы?
Оставьте ваши контактные данные. Наш менеджер свяжется и проконсультирует вас.
Подписывайтесь на рассылку Айтыжблог
blog subscriber decor image
Хотите получать интересные статьи?
Нажимая на кнопку “Отправить”, вы даете согласие на обработку личных данных. Подробнее
Следите за нами в социальных сетях
